Ключи от новой квартиры почти в руках — хочется поскорее подписать акт и въехать. Но именно на приёмке решается, кто заплатит за кривые стены, протекающие стыки и неработающую вентиляцию: вы или застройщик. Зафиксировали дефекты до подписания акта — устранять их застройщик обязан за свой счёт. Подписали «не глядя» — эти проблемы станут вашими и обернутся лишними расходами уже на ремонте.
Мы делаем ремонт в новостройках Стерлитамака и постоянно видим, что приходится переделывать из-за квартир, принятых «как есть». Собрали чек-лист приёмки: что изменилось в 2026 году, что взять с собой, что проверять в каждой зоне, какие отклонения считаются дефектом и как оформить замечания.
Зачем нужна приёмка и что изменилось в 2026 году
Приёмка — не формальность, а момент, когда у вас максимум прав. Закон о долевом строительстве (214-ФЗ) на вашей стороне:
- Гарантия — не меньше 3 лет на квартиру и инженерное оборудование и не меньше 1 года на отделку (ст. 7 214-ФЗ). Точный срок прописан в вашем ДДУ: в договорах, заключённых до 1 сентября 2024 года, на квартиру стоит не меньше 5 лет — тогда закон требовал такой минимум.
- Деньги за отделку ограничены. Если дойдёт до суда из-за отделки, окон, дверей или сантехники, взыскать с застройщика можно не больше 3% цены договора — вместе с неустойками и штрафами (ч. 4 ст. 10 214-ФЗ). Поэтому выгоднее, чтобы дефекты бесплатно исправил сам застройщик, — а для этого их надо записать на приёмке.
- Акт можно не подписывать. Вы вправе потребовать акт о несоответствии и не подписывать передаточный акт, пока застройщик не устранит недостатки (ч. 5 ст. 8 214-ФЗ). Срок устранения согласуйте и впишите в документы: единого срока в 60 дней, который действовал в 2024–2025 годах, больше нет.
- Спор о дефектах решает специалист. Если нашли серьёзные нарушения или застройщик не согласен с перечнем, в 2026 году составляют акт осмотра с независимым специалистом из национального реестра специалистов в строительстве. Если он подтвердит нарушения, его услуги оплачивает застройщик (постановление Правительства № 2380).
- Не затягивайте с осмотром: если уклоняться от приёмки, через два месяца после срока передачи по договору застройщик вправе составить односторонний акт — и спорить о дефектах придётся уже в гарантийном порядке.
Что взять с собой на приёмку
Минимальный набор, который превращает осмотр «на глаз» в нормальную проверку:
- Паспорт и ДДУ — без документов на приёмку не пустят.
- Фонарик или телефон с ярким фонариком — смотреть стыки, углы, стояки, скрытые зоны.
- Лазерный уровень или хотя бы пузырьковый — проверить вертикаль стен и горизонт пола.
- Двухметровое правило и линейка — мерить неровности стен и просвет под рейкой на стяжке, как это делают по ГОСТ.
- Рулетка — сверить площадь и высоту потолков с проектом.
- Лист бумаги А4 и зажигалка — проверить тягу в вентиляции.
- Зарядка или небольшой прибор — проверить, есть ли напряжение в розетках.
- Мел или малярный скотч — отмечать дефекты прямо на месте, чтобы не искать их заново.
- Смотровой лист (дефектная ведомость) — вписывать все замечания.
Чек-лист приёмки по зонам
Идите по квартире зона за зоной и записывайте каждое замечание.
Стены и потолок
- Приложите уровень: стены должны быть вертикальными, потолок — горизонтальным без заметных перепадов.
- Проверьте, нет ли трещин, сколов, влажных пятен и следов протечек — особенно в углах и у окон.
- Сверьте высоту потолка с проектом рулеткой.
Пол и стяжка

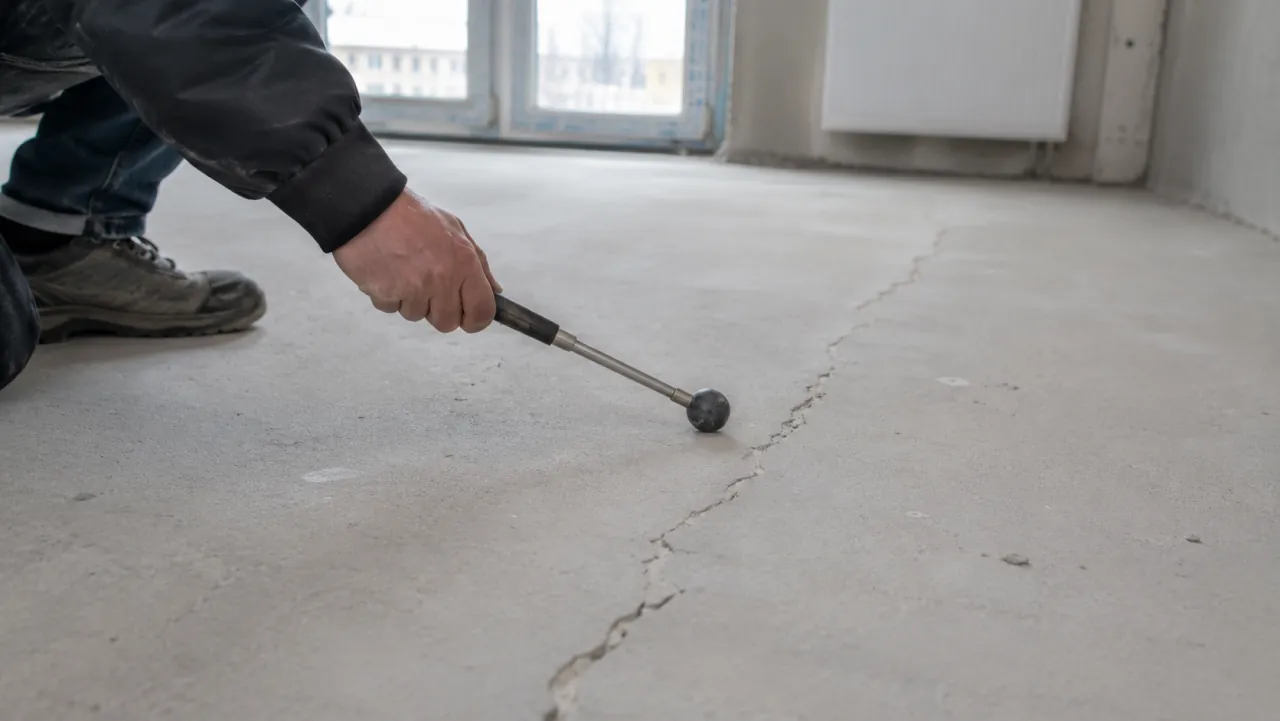

- Простучите стяжку: глухой «бухтящий» звук означает, что слой отошёл от основания и треснет.
- Проверьте уровнем горизонт и поищите трещины.
- Перепады по плоскости пола сверх допуска придётся выравнивать за свой счёт, если не записать их сейчас.
Окна и остекление балкона

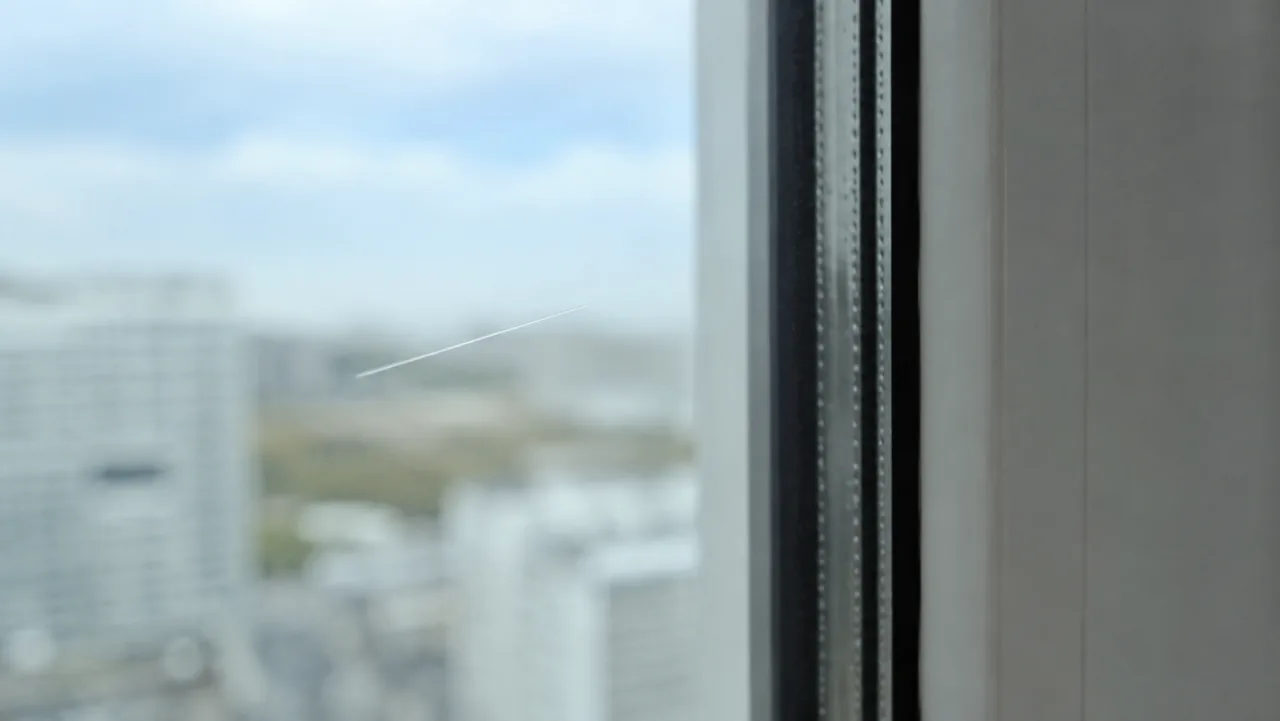

- Осмотрите стеклопакеты при дневном свете — нет ли царапин и сколов.
- Откройте и закройте все створки, проверьте фурнитуру и плотность прижима.
- Проведите рукой по периметру — не должно продувать; осмотрите монтажные швы и откосы.
Входная дверь
- Проверьте зазоры по периметру — они должны быть равномерными, дверь открывается и закрывается без скрипа.
- Убедитесь, что уплотнитель целый, замки работают, нет царапин и вмятин.
Электрика
- Проверьте счётчик и автоматы в щитке, перепишите показания.

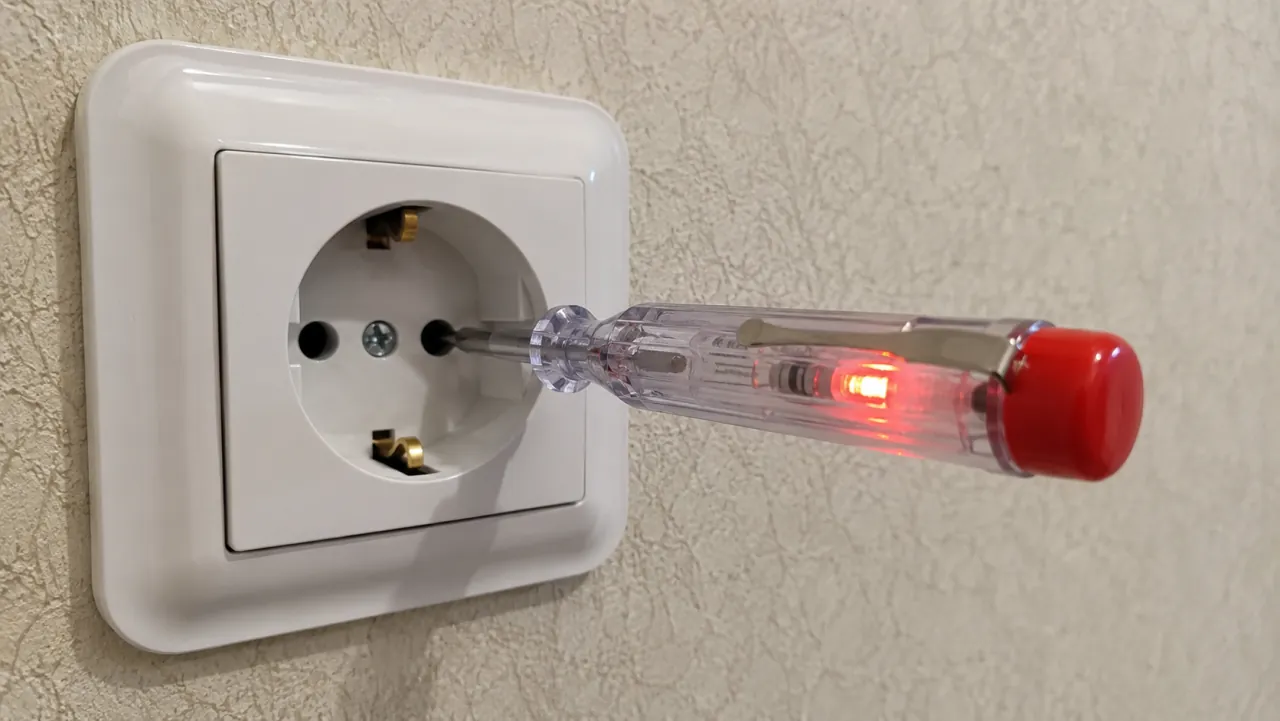

- Прибором или зарядкой убедитесь, что во всех розетках есть напряжение, а выключатели работают.
- Сверьте расположение розеток и выводов с проектом.
Сантехника и стояки
- Проверьте стояки: должны быть сухими, без подтёков; краны и заглушки на месте и не текут.
- Убедитесь, что канализационные выпуски закрыты и нет запаха.
- В мокрых зонах проверьте, выполнена ли гидроизоляция.
Вентиляция
- Приложите лист А4 к вентрешётке: при нормальной тяге он удерживается потоком.
- Поднесите пламя зажигалки к каналу — оно должно заметно отклоняться внутрь.
- Нет тяги — записывайте в дефекты: без вентиляции в квартире появятся сырость и плесень.
Допуски: какое отклонение уже дефект
С 1 февраля 2026 года допуски на отделку убраны из СП 71.13330.2017, а с 1 марта действует ГОСТ Р 72509-2026 «Отделочные работы. Требования к результатам работ». Он делит отделку на классы: для жилья — с 1-го, самого строгого, по 6-й. ГОСТ добровольный: обязательным для застройщика он становится, если на него и класс отделки ссылается ваш ДДУ или проект. Если в ДДУ указан стандарт застройщика, качество отделки проверяют по нему — этот стандарт входит в договор и не может быть ниже минимальных требований Минстроя (ч. 4.7 ст. 4 214-ФЗ). До приёмки попросите у застройщика стандарт или класс отделки письменно — и сверяйте замеры с ним.
| Что проверяем | 1 класс | 2 класс | 3 класс | 4 класс | 5 класс | 6 класс |
|---|---|---|---|---|---|---|
| Стена после штукатурки: отклонение от вертикали на высоту до 3 м, мм | 1 | 3 | 4 | 6 | 8 | 10 |
| Неровности штукатурки на 4 м² под 2-м рейкой | 2 шт. до 1 мм | 2 шт. до 2 мм | 2 шт. до 3 мм | 2 шт. до 4 мм | 3 шт. до 4 мм | 3 шт. до 5 мм |
| Стяжка под ламинат, линолеум, паркет: просвет под 2-м рейкой, мм | 2 | 2 | 2 | 2 | 2 | 4 |
| Стяжка под плитку больше 1 м²: просвет, мм | 2 | 2 | 2 | 2 | 2 | 4 |
| Стяжка под обычную плитку и другие покрытия: просвет, мм | 2 | 2 | 3 | 4 | 4 | 6 |
| Пол: отклонение от горизонтали в комнате с диагональю 3–6 м, мм | 4 | 4 | 6 | 8 | 10 | 12 |
| Потолок (подвесной, натяжной, оштукатуренный): отклонение от горизонтали при диагонали 3–6 м, мм | 3 | 5 | 6 | 8 | 10 | 12 |
Источник цифр — таблицы 5.1, 5.6 и 5.7 ГОСТ Р 72509-2026. Как мерить: вертикаль — уровнем или отвесом на всю высоту стены; неровности и просвет — прикладывают двухметровое правило в разных направлениях и линейкой меряют самый большой зазор; горизонт пола и потолка — лазерным нивелиром по диагонали комнаты. Если квартира без отделки, таблица не применяется: геометрию бетонных стен и плит задаёт проект — записывайте всё, что видно на глаз, — трещины, сколы, перекосы.
На что смотреть в разных домах Стерлитамака
Стерлитамак застраивается и панельными домами серии КПД, и монолитно-кирпичными. От типа дома зависит, где чаще вылезают дефекты.
Панельные дома (КПД)
- Геометрия стен обычно ровнее, но слабое место — межпанельные швы и стыки плит: осмотрите их особенно внимательно.
- Проверьте стяжку и звукоизоляцию: в панели звук передаётся сильнее.
Монолит и кирпич
- Свободная планировка — плюс, но геометрия стен и качество штукатурки от дома к дому разные.
- В монолитно-кирпичных ЖК города (например, Нова и Браво от застройщика «Риком») особое внимание — окнам, витражам и геометрии стен под будущую отделку.
Подробнее — на странице ремонта квартир в новостройке.
Типичные дефекты в новостройках Стерлитамака
Что мы чаще всего встречаем, когда заходим на объект уже после приёмки:
- Бухтящая или потрескавшаяся стяжка пола — её приходится перезаливать до начала отделки.
- Отклонение стен от вертикали больше допуска — «съедает» полезную площадь и материалы при штукатурке и выравнивании.
- Царапины и сколы на стеклопакетах, продувание по периметру окна.
- Слабая тяга или забитый строительным мусором вентканал.
- Ошибки в разводке электрики: нет напряжения в части розеток, перепутаны линии.
- Подтёки и неснятые заглушки на сантехнических стояках.
Как зафиксировать дефекты в акте
Главное правило: всё, что нашли, должно быть на бумаге. Устные обещания застройщика не работают — он обязан устранять только то, что зафиксировано письменно.

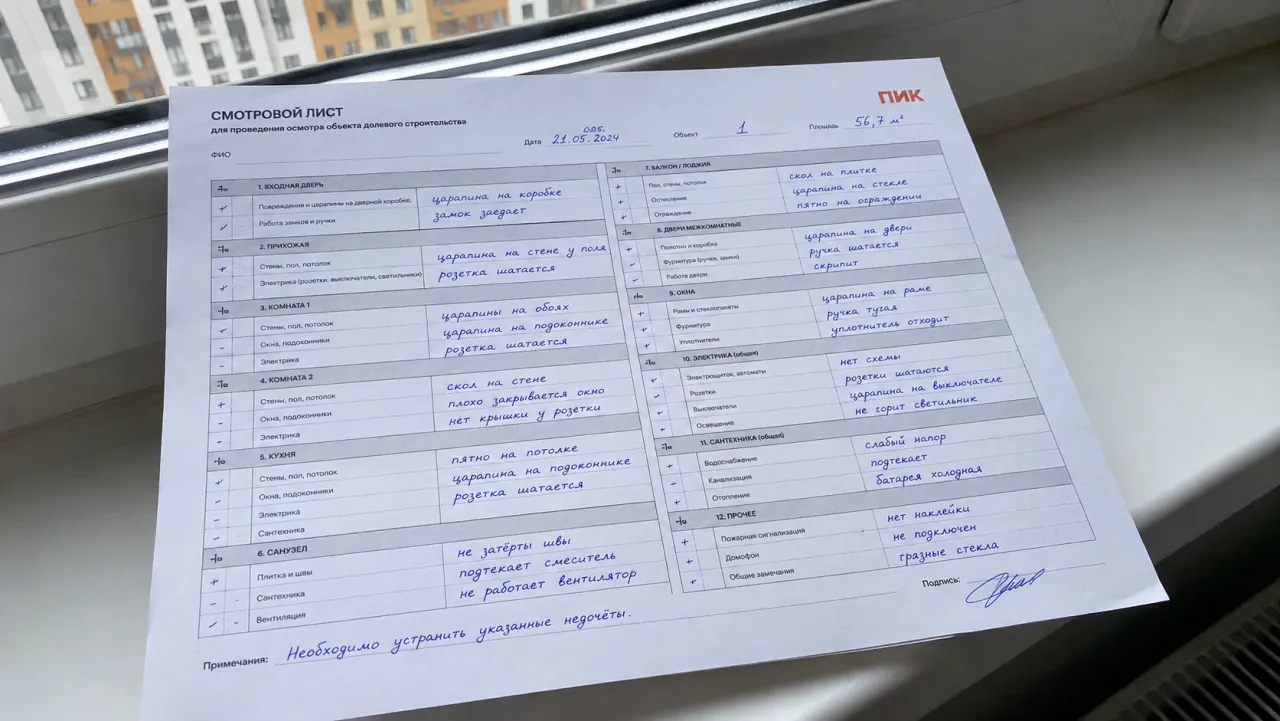

- Вносите каждый дефект в смотровой лист и помечайте, где именно он находится.
- Фотографируйте дефекты с привязкой к месту.
- Требуйте, чтобы смотровой лист внесли в акт или приложили к нему, и оставьте копию себе.
- Впишите срок устранения, согласованный с застройщиком, — без даты требование легко затянуть.
- Нашли серьёзные дефекты или застройщик спорит с перечнем — настаивайте на акте осмотра со специалистом.
Приняли квартиру — что дальше
Дефекты устранены, акт подписан — пора браться за ремонт. В новостройке важно заранее продумать электрику и сантехнику и заранее проложить кабель под светильники, если планируете натяжные потолки: при возможной усадке дома полотно, в отличие от штукатурки, не трескается.
Если ваша квартира в одном из новых ЖК города, у нас есть отдельные разборы ремонта под конкретный дом: ЖК Нова, ЖК Браво, ЖК Дуэт и ЖК Легенда. Поможем спланировать ремонт сразу после приёмки: приедем на объект, оценим состояние квартиры и рассчитаем смету.
Часто задаваемые вопросы
Можно ли принимать квартиру самому или нужен специалист?
Принять квартиру можно самостоятельно по чек-листу, но приёмщик с лазерным уровнем и тепловизором найдёт больше скрытых дефектов — продувание окон, мостики холода, отклонения геометрии. Если квартира дорогая или вы не уверены — лучше пригласить специалиста по приёмке.
Что делать, если застройщик не согласен с дефектами?
Требуйте акт осмотра с участием специалиста из национального реестра специалистов в строительстве — в 2026 году так решают споры о перечне дефектов. Если специалист подтвердит нарушения, его услуги оплачивает застройщик. Дальше — письменная претензия и, при необходимости, суд. Учтите: за дефекты отделки, окон, дверей и сантехники суд взыщет не больше 3% цены договора, поэтому выгоднее добиться бесплатного устранения ещё на приёмке.
Сколько времени занимает приёмка квартиры?
На вдумчивый осмотр однокомнатной квартиры уходит около часа, на просторную трёшку — полтора–два часа. Не соглашайтесь на «быструю» приёмку за десять минут: именно в спешке пропускают дефекты, за которые потом платят сами.
Когда начинать ремонт после приёмки?
Ремонт начинают после устранения дефектов и подписания акта. В новостройке стоит учитывать возможную усадку дома в первый год — на каких этапах это важно, мы подскажем при расчёте ремонта под вашу квартиру.
Делаете ли вы ремонт сразу после приёмки?
Да. Приходим на объект, оцениваем состояние квартиры после приёмки, составляем смету и план работ под вашу планировку и конкретный ЖК. Помогаем спланировать ремонт так, чтобы не переделывать за застройщиком.
